首页 原创 正文
8月5日至10日 东郊路、环城路至菊华立交路段半幅封闭围挡施工
昆明信息港    08-06 14:34:30

昆明信息港讯 记者俞逍 记者从昆明市金碧路道路恢复提升工程项目指挥部获悉,金碧路道路恢复提升工程项目总体已进入收尾阶段,根据工程施工进度计划,于8月5日至8月10日22:00至次日6:00,对东郊路、环城路至菊华立交路段进行细粒式沥青摊铺施工,采取半幅封闭(水马+锥桶)围护施工,剩余半幅通车的形式进行摊铺。届时,该路段半幅封闭施工期间,路过车辆可提前选择由环城南路、环城东路、菊华立交底层进行绕行。

菊华立交至环城路北侧(含辅道)

菊华立交至环城路北侧(含辅道)

菊华立交至环城路南侧(含辅道)

菊华立交至环城路南侧(含辅道)

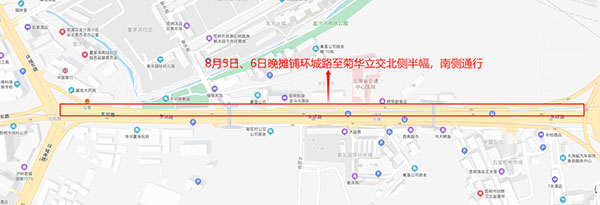

据悉,8月5日、6日对环城路至菊华立交段北侧(东向西)进行摊铺,长度910m,交通组织为南侧(3.25m+3.25m+3.5m+3.5m)通行,施工期间机动车通行的断面临时调整为双向四车道,非机动车和机动车临时混行,行人通过金碧路两侧新建人行道通行,沥青面层铺筑采取3台摊铺机交替进行;面层摊铺期间配备保通员引导非机动车通过新建对侧机动车道临时通行。

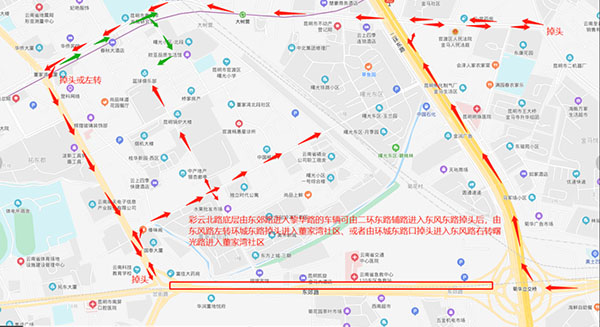

北侧施工期间,彩云北路东向西进入东郊路右转黎华路的车辆可由菊华立交底层右转二环东路辅路,再右转东风东路,掉头后由东风东路进入曙光路、董家湾住宅片区;也可由东风东路左转进入环城东路掉头后由董家湾路、黎明路进入董家湾住宅片区。

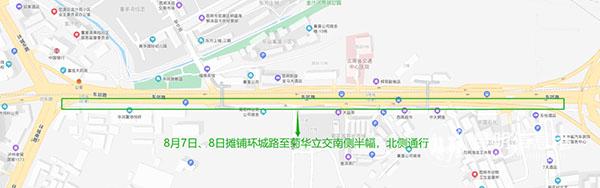

8月7日、8日对环城路至菊华立交段南侧(东向西)进行摊铺,长度910m,交通组织为北侧(3.25m+3.25m+3.5m+3.5m)通行,施工期间机动车通行的断面临时调整为双向四车道,非机动车和机动车临时混行,行人通过金碧路两侧新建人行道通行,沥青面层铺筑采取3台摊铺机交替进行;面层摊铺期间配备保通员引导非机动车通过新建对侧机动车道临时通行。

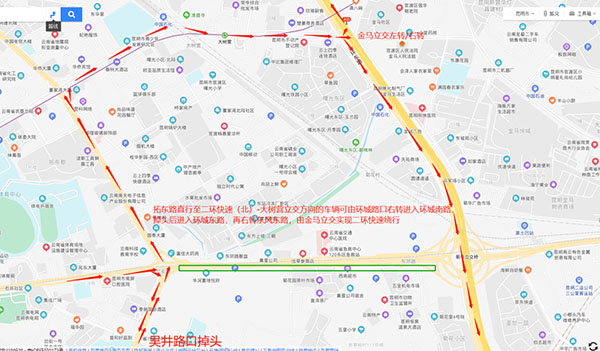

南侧施工期间,拓东路西向东进入东郊路直行至二环东路(北)-大树营立交方向的车辆可由环城南路与吴井路交叉口掉头进入环城东路,再右转东风路,由金马立交二环快速(B)线上行匝道进行绕行。


根据东郊路沥青摊铺情况,环城路口计划于8月9日、10日摊铺,施工期间机动车通行的断面临时调整为双向四车道,非机动车和机动车临时混行,行人通过金碧路两侧新建人行道通行,沥青面层铺筑采取3台摊铺机交替进行;面层摊铺期间配备保通员引导非机动车通过新建机动车道临时通行。

沥青摊铺期间,项目指挥部提醒广大市民朋友尽量选择公共交通出行,并听从保通员的引导。项目指挥部将按交警部门的要求,并预留足够的通道,保证沿线单位和居民的基本出行需求。

编辑:孙红亮    责任编辑:徐婷
相关推荐
