攻坚克难 跑出电力建设“加速度”
云南日报    08-05 08:27:26

WX20210805-082525@2x

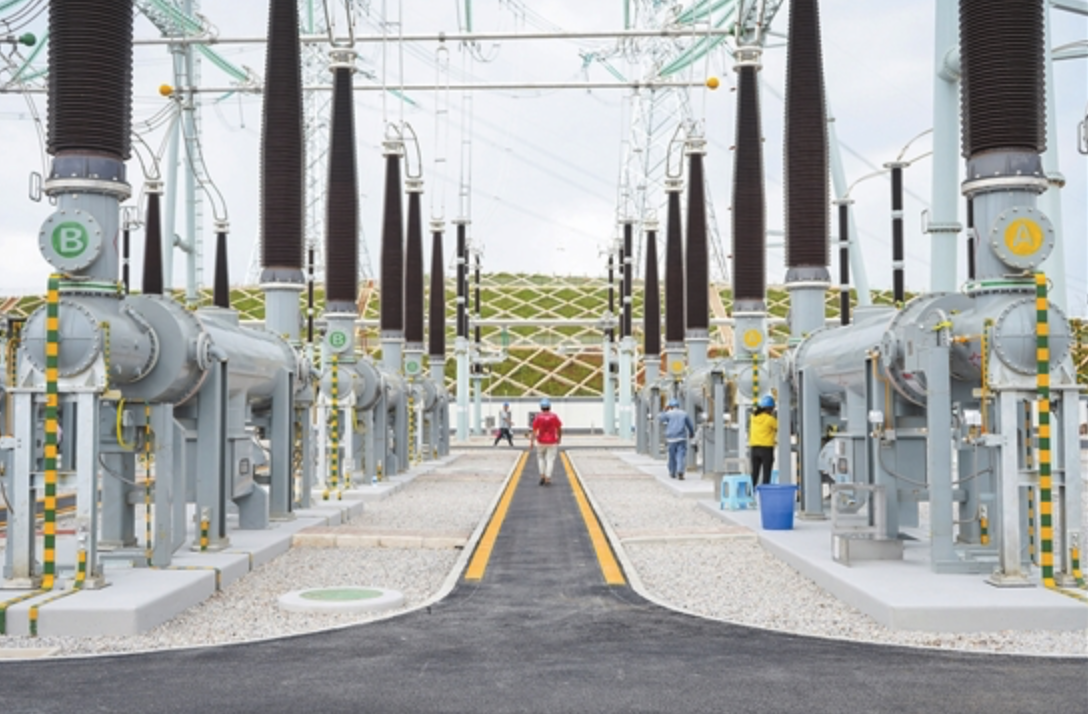

7月26日,500千伏天星输变电工程在文山壮族苗族自治州砚山县建成投产,作为滇南与滇中主网电力交换的重要枢纽变电站,在推进世界一流“中国铝谷”核心区建设中具有重要作用。这一有着高等级难度系数的工程,能做到9个月完工、工期仅为同类项目二分之一,且工程质量零缺陷,“天星速度”一时间成为我省电力建设项目的典型范例。

为打好这场能源电力建设的“攻坚战”,跑出区域社会经济发展的电力“加速度”,南方电网云南电网物资有限公司(以下简称云网物资公司)作为项目三个主体单位之一,科学谋划、通力协作、精准实施,实现电力物资供应与项目建设各个环节“无缝对接”,为工程建设提供了坚强的物资保障,折射出中国南方电网“人民电业为人民”的企业宗旨。

多方通力合作 破解工程难点

云南绿色铝创新产业园是云南省2020年“四个一百”重点项目,项目全部投产后,年销售收入将达1000亿元,可提供1.2万多个就业岗位。这样庞大的绿色铝产业,需要强大的电力供应能力保驾护航。为了保证产业园区的用电需求,同时扩容整个文山州的电力负荷容量,500千伏天星输变电工程应运而生。

然而,复杂的地质条件和受疫情的影响,为500千伏天星输变电工程的建设推进带来了难以想象的困难。271.54公里长的输电线,穿越菌子山市级自然保护区实验区,跨越南丹山省级风景名胜区南盘江一线景区;同时,线路交叉跨越铁路2次,高速公路3次。整个工程线路需要打下桩基1800根、架设和改建铁塔559个。

时间紧、工程量大、地域跨度长、不可预测的突发情况多,怎么解决?

“靠各个主体之间的通力配合,靠对人员和物资的高效协同,也需要每个工作人员的高度责任意识和奉献精神。”参建单位云南电网建设分公司项目经理朱磊说,“比如横跨高速公路的线路,当夜幕降临的时候,正是我们打桩架线最热火朝天的时候,为了配合进度,兄弟公司的物资供应也跟着上起了夜班。”为了工程顺利推进,工地施工人员、物资公司员工24小时值守,多方同步,无缝衔接,确保任何意外都能得到及时解决。

自2020年10月开工以来,云网物资公司作为整个工程“战役”的装备部,积极做好保障和服务工作,与各参建公司通力合作、攻坚克难,以更快的速度和更优的质量全力推进工程建设。通过他们不舍昼夜的奉献和付出,将工期大大缩短,仅用9个月就实现了项目顺利投产,创造了能源行业的“加速度”。

发挥专业优势 保障物资供应

“兵马未动,粮草先行。”云网物资公司工程物资供应涉及132个物资类别、106个供应商,各类设备260余台套,各类电缆250余公里,线材类物资(导地线、铁塔、钢结构等)6.9万余吨、金具16万余件套、绝缘子34万余片,物资供应速度决定着工程建设速度。

“在天星站,时间是按秒计算的。如果物资不到位,所有相关部门被耽误的时间都会无限延长。”云网物资公司电网建设服务部项目经理石卓义说,作为云南省第二个智能变电站,供货难度比普通输变电工程要大得多。公司采取分多个标段由不同厂家供货的方式,5家中标公司,两家在青岛,3家分布在安徽、浙江、江苏,为求准时供货,公司将整个工程可能出现的风险点进行了反复论证,并对物资供应端生产厂家做了科学的产能研判,提前准确预判可能会出现的困难并制定预案。

供货商、业主单位、监理单位在工地上出现的所有问题,及时处理是第一要务。7月23日,在施工中发现输变电站电器间隙不够,需要一个特殊规格的金具。公司在第一时间联系厂家生产的同时,为了避免因跨省货运对金具可能造成的损坏,专门请厂家派出一名技术员带着200公斤重的金具从江苏南通赶到文山,仅用一天时间就完成了该金具的安装工作。“在工期连秒都要计算的情况下,通过和厂家的密切配合协作,我们节约了4天时间。”石卓义说,“结束一天满负荷工作,我在天星站看到满天星星像万家灯火一样,想到工程马上就能投产,突然觉得很有成就感,那一刻真是觉得特别开心。”(云南日报 侯玉才 熊思勤 李卓雯)
