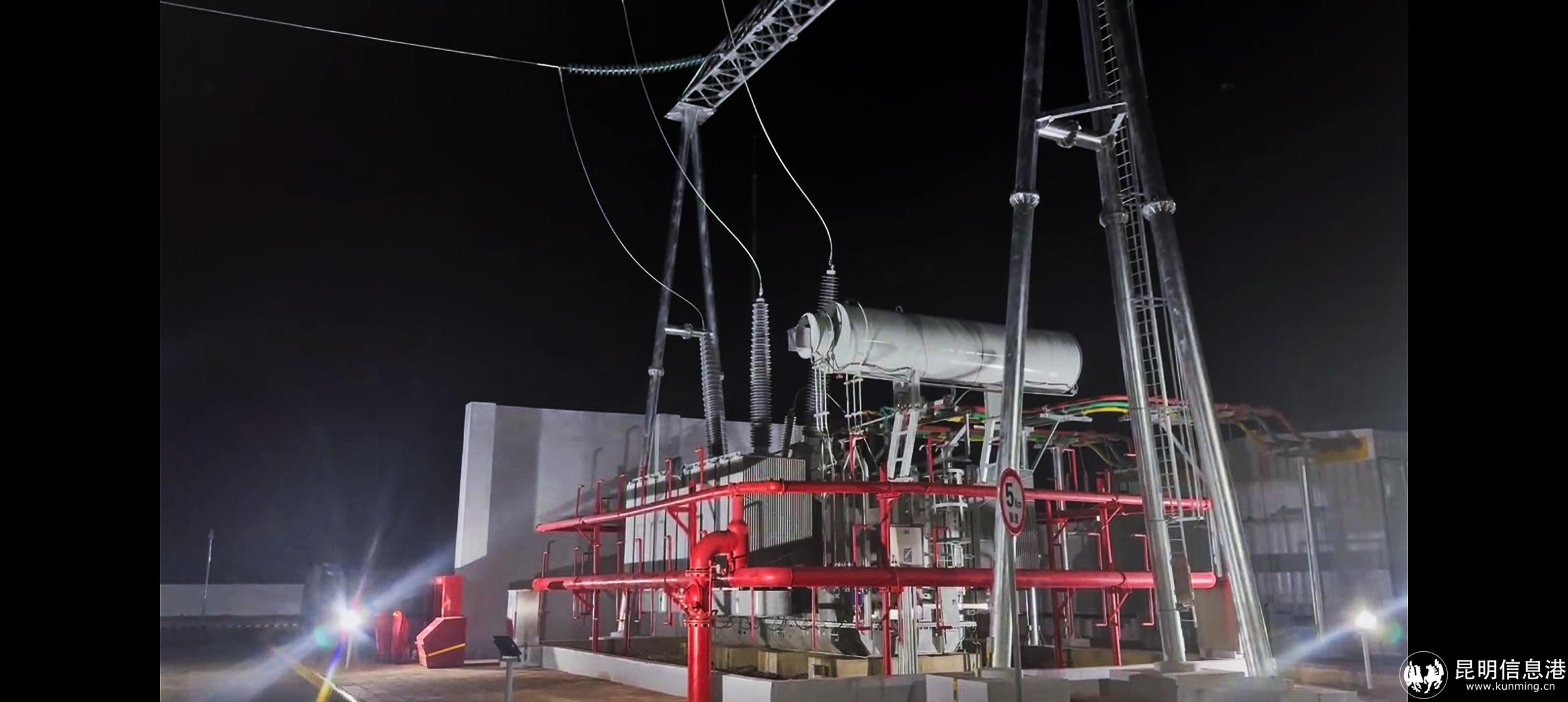

昆明信息港讯 通讯员张睿 12月28日,由水电四局承建的国家“十四五”规划重大项目、金沙江下游风光水储一体化国家级示范基地(云南侧)在建最大的光伏发电项目——巧家县白沟林200兆瓦光伏发电项目全容量并网,顺利投产运营。
白沟林200兆瓦光伏发电项目,位于巧家县老店镇红土村西南侧、崇溪镇上村北侧山坡地带,建设地海拔3100米左右,占地5358.7亩,采用“牧光互补”模式,实现土地立体化增值利用。项目采用550Wp单晶硅双面双玻组件,固定角度支架安装,建设63个光伏发电方阵,新建一座220kV升压站,全站装机容量通过10回35kV电缆集电线路输送至升压站,经1回220kV架空线路接入海坝220kV升压站。
自2023年3月6日项目开工建设以来,项目成员面对大风、大雾、低温、高海拔等恶劣环境影响,与各协作队伍齐心协力,共克险阻。从生产组织、质量把控、安全预警等方面着手,联合业主、监理、协作队伍,精心研究安装技术,多次优化施工方案,通过加班加点倒排工期,加强施工管理,现场把控质量安全等有力措施,以志在必得的决心,攻克了征地赔偿协调、高原山地设备运输、大风大雾天气组件安装等种种施工不利因素,稳中有进推动项目建设,确保按时完成全容量并网发电目标。
在关键冲刺并网阶段,项目集结一切力量,项目人员同施工人员一道,沟道开挖,电缆敷设,制作安装电缆接头;耐压实验,主变局放,检查完成数据报告,大大加快了项目建设进度,高峰期达到了一月内,完成80兆瓦安装量。加快了63个箱变的吊装进度,使得十回集电线路在短时间内全部贯通,最终成功完成全容量并网。
巧家县白沟林200兆瓦光伏发电项目,建成后装机容量为200兆瓦,预计25年年均上网电量3.7亿千瓦时,相应每年可减少二氧化碳排放30.8万吨。该项目的建设,是解决云南省电力供需矛盾的重要抓手,将进一步优化云南省能源供给结构,助力实现“双碳”目标。项目全容量并网目标的实现,是项目部成员在面对诸多恶劣因素时,仍不忘四局水电人不屈不挠、无私奉献的精神,在奋发中充分彰显出四局人勇克艰难的智慧与力量。
